Sáng 6/8, ông Lê Trọng Yên - Phó Chủ tịch Thường trực UBND tỉnh Lâm Đồng - chủ trì buổi làm việc về tình hình thực hiện một số dự án nguồn điện theo Quy hoạch điện VIII, điện VIII điều chỉnh và quy hoạch tỉnh.
Theo báo cáo tại buổi làm việc, đến nay, Sở Tài chính đã tiếp nhận 35 hồ sơ đề nghị chấp thuận chủ trương đầu tư các dự án nguồn điện theo Quy hoạch điện VIII, Quy hoạch điện VIII điều chỉnh và Quy hoạch tỉnh, với tổng vốn đầu tư khoảng 75.639 tỷ đồng.
Trong đó, UBND tỉnh đã chấp thuận chủ trương đầu tư 7 dự án; 2 dự án đang trình UBND tỉnh, Tỉnh ủy xem xét; 15 dự án đang được thẩm định và 11 dự án đã được hướng dẫn hoàn thiện hồ sơ.

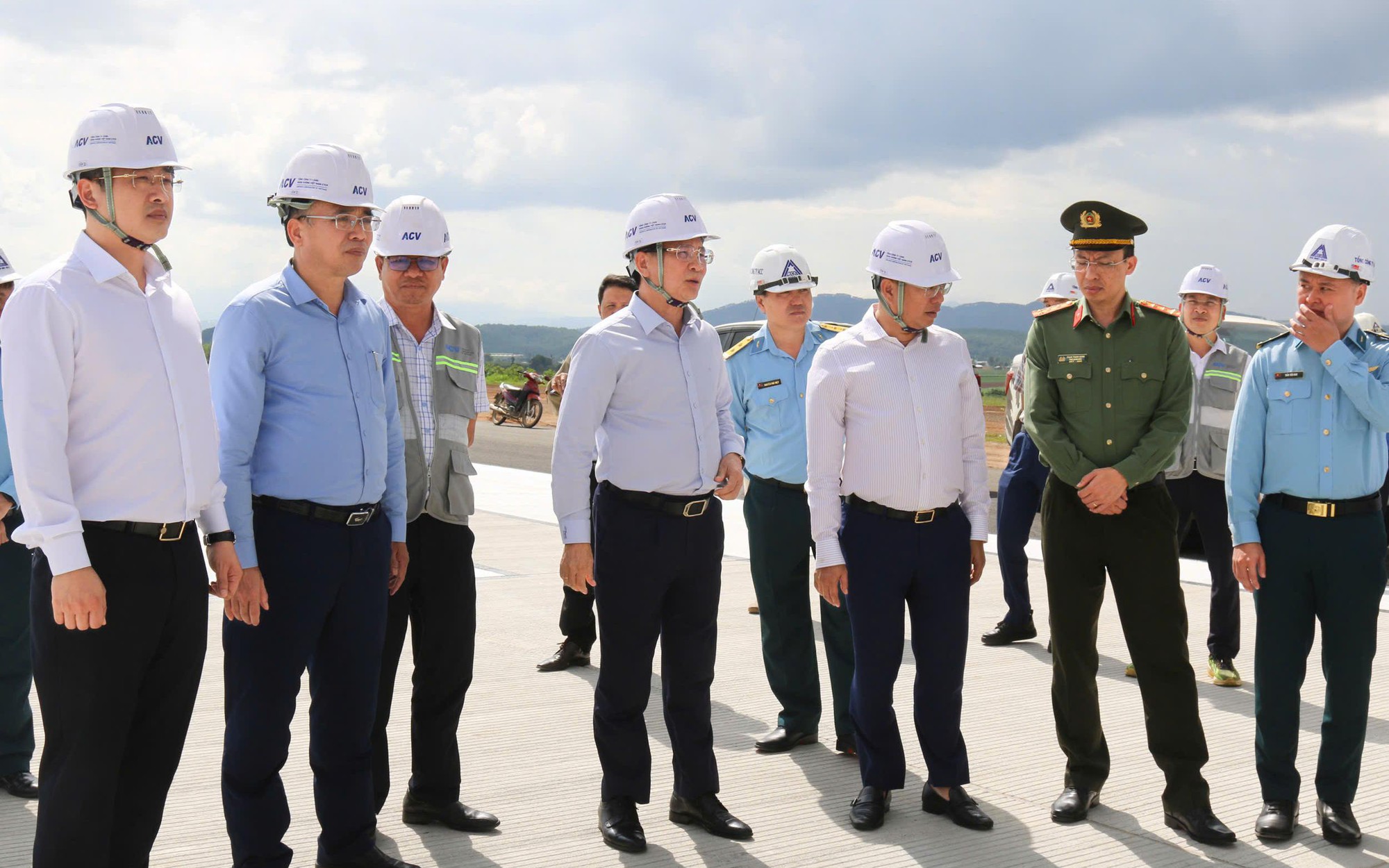

Quang cảnh buổi làm việc.
Chủ đầu tư dự án Thủy điện Đa Nhim Thượng 2 cho biết, công trình hiện đạt khoảng 75% khối lượng thi công, dự kiến phát điện thương mại vào quý I/2027. Tuy nhiên, dự án vẫn còn vướng thủ tục chuyển đổi mục đích sử dụng rừng đối với phần diện tích 4,49 ha rừng đặc dụng phía bờ trái hồ chứa.
Mặc dù hồ sơ đã được nộp tại Sở Nông nghiệp và Môi trường sau khi được cấp có thẩm quyền chấp thuận chủ trương chuyển đổi, đến nay vẫn chưa được giải quyết.
Trong khi đó, Dự án Thủy điện Sông Lũy đã cơ bản hoàn thành xây dựng nhưng chưa thể phát điện thương mại do tuyến đường dây đấu nối và trạm cắt 110 kV chưa hoàn thành.
Theo chủ đầu tư, công tác kiểm đếm phục vụ giải phóng mặt bằng đã hoàn thành đối với 30/32 hộ dân bị ảnh hưởng. Tuy nhiên, dự án vẫn còn vướng mắc liên quan đến doanh nghiệp quản lý đất và hành lang công trình thủy lợi, khiến tiến độ bị kéo dài.
Đối với các dự án điện gió gồm: Nam Bình 1, Đắk Hòa, Asia Đắk Song 1, Đắk N'Đrung 1, Đắk N'Đrung 2 và Đắk N'Đrung 3 các chủ đầu tư cho biết quá trình triển khai hiện chủ yếu vướng mắc do chồng lấn với quy hoạch khoáng sản bô xít và khu vực dự trữ khoáng sản quốc gia.
Mặc dù các dự án đã được bổ sung vào Quy hoạch điện VIII và Quy hoạch điện VIII điều chỉnh, nhưng vẫn chưa thể triển khai các bước tiếp theo do chưa được tháo gỡ các vướng mắc liên quan đến quy hoạch khoáng sản. Các chủ đầu tư kiến nghị sớm tháo gỡ những vướng mắc về quy hoạch khoáng sản, đồng thời có hướng dẫn cụ thể đối với các thủ tục liên quan để đẩy nhanh tiến độ thực hiện các dự án.

Ông Lê Trọng Yên - Phó Chủ tịch Thường trực UBND tỉnh Lâm Đồng - phát biểu kết luận cuộc họp.
Kết luận cuộc họp, Phó Chủ tịch Thường trực UBND tỉnh Lâm Đồng đề nghị Sở Công Thương tiếp tục phát huy vai trò cơ quan đầu mối, thường xuyên theo dõi, đôn đốc tiến độ các dự án; chủ động phối hợp với Sở Nông nghiệp và Môi trường và các đơn vị liên quan rà soát, tháo gỡ những vướng mắc về thủ tục đầu tư, đất đai, chuyển đổi mục đích sử dụng rừng, khoáng sản và các quy định pháp lý khác.
Đối với các chủ đầu tư, Phó Chủ tịch Thường trực UBND tỉnh Lâm Đồng yêu cầu khẩn trương rà soát, lập danh mục toàn bộ các công việc còn lại, chủ động hoàn thiện hồ sơ, thủ tục theo quy định. Đồng thời tiếp tục triển khai các phần việc thuộc trách nhiệm của doanh nghiệp, bảo đảm đầy đủ các điều kiện pháp lý và kỹ thuật để các dự án có thể triển khai, đưa vào vận hành ngay sau khi các vướng mắc được tháo gỡ.
UBND các xã, phường phát huy tinh thần chủ động theo thẩm quyền được phân cấp, tập trung đẩy nhanh công tác bồi thường, giải phóng mặt bằng, giải quyết kịp thời các thủ tục thuộc thẩm quyền, tạo điều kiện thuận lợi để các dự án nguồn điện triển khai đúng tiến độ, góp phần bảo đảm an ninh năng lượng và thúc đẩy phát triển kinh tế - xã hội của tỉnh.
